À retenir : L’autoconstruction d’une maison bois suit 10 étapes clés et dure en moyenne 12 à 24 mois. Elle permet d’économiser 30 à 50 % sur le prix d’une maison neuve, mais impose un investissement personnel important. Budget moyen : 800 à 1 500 €/m² hors terrain en 2026.
L’autoconstruction séduit de plus en plus de ménages français : coût divisé par deux, liberté architecturale, fierté de bâtir son propre logement. Le bois est le matériau préféré des autoconstructeurs, car il est plus léger, plus facile à assembler et plus écologique que le parpaing ou le béton.
Mais se lancer dans ce chantier demande une organisation méticuleuse. Voici le déroulé complet des étapes, des démarches administratives à la livraison finale, avec les pièges à éviter à chaque phase.
Sommaire
ToggleÉtape 1 : Le choix du terrain et l’étude de sol
Avant tout, il vous faut un terrain constructible. Vérifiez le plan local d’urbanisme (PLU), les servitudes, le coefficient d’occupation des sols et l’accessibilité des réseaux (eau, électricité, télécom). Un terrain viabilisé coûte en moyenne 20 à 40 % plus cher, mais économise 15 000 à 30 000 € de raccordements.
L’étude de sol G2 est obligatoire depuis la loi Élan pour les zones à risque argileux (soit plus de 50 % du territoire français). Comptez 1 200 à 2 500 € pour ce diagnostic indispensable, qui conditionne le type de fondations à retenir.

Étape 2 : Le permis de construire et l’architecte
Au-delà de 150 m² de surface de plancher, un architecte est obligatoire pour déposer le permis de construire. En dessous, vous pouvez dessiner vos plans vous-même ou passer par un maître d’œuvre (3 à 6 % du budget).
Le dossier de permis comprend plans, notice descriptive, insertion paysagère et coupe du terrain. Instruction en mairie : 2 à 3 mois. Prévoyez un affichage sur terrain de 2 mois après obtention avant de démarrer le chantier.
- Plan de masse : implantation sur le terrain
- Plan en coupe : hauteur sous plafond, pente de toit
- Façades : toutes les élévations extérieures
- Notice RE2020 : performance thermique prévisionnelle
Étape 3 : Le financement et les assurances
Un projet d’autoconstruction se finance généralement par un prêt immobilier classique, mais les banques sont plus prudentes : elles exigent un apport de 20 à 30 % et un planning détaillé. Le prêt à taux zéro (PTZ) reste accessible sous conditions de ressources.
Le saviez-vous ? L’assurance dommages-ouvrage, obligatoire depuis la loi Spinetta, est très difficile à souscrire en autoconstruction. Beaucoup d’assureurs refusent. Les quelques compagnies qui acceptent demandent une prime 2 à 3 fois supérieure au tarif normal (environ 4 000 à 7 000 €).
Étape 4 : Les fondations et la dalle
C’est LE poste où il faut être prudent. Une fondation ratée fragilise toute la maison. Selon le rapport G2, vous choisirez entre fondations superficielles (semelles filantes + vide sanitaire) ou fondations sur plots / pieux si le sol est argileux ou en pente.
De nombreux autoconstructeurs confient cette étape à une entreprise spécialisée (3 000 à 8 000 € pour 100 m²). C’est souvent le meilleur choix pour limiter les risques.
Étape 5 : L’ossature bois : pose et levage
C’est le moment phare de l’autoconstruction. Deux options principales :
- Kit préfabriqué : murs livrés prêts à assembler, levage en 1 à 2 semaines, budget 300 à 500 €/m² de mur
- Montage traditionnel : chevrons et montants assemblés sur place, plus économique mais plus long

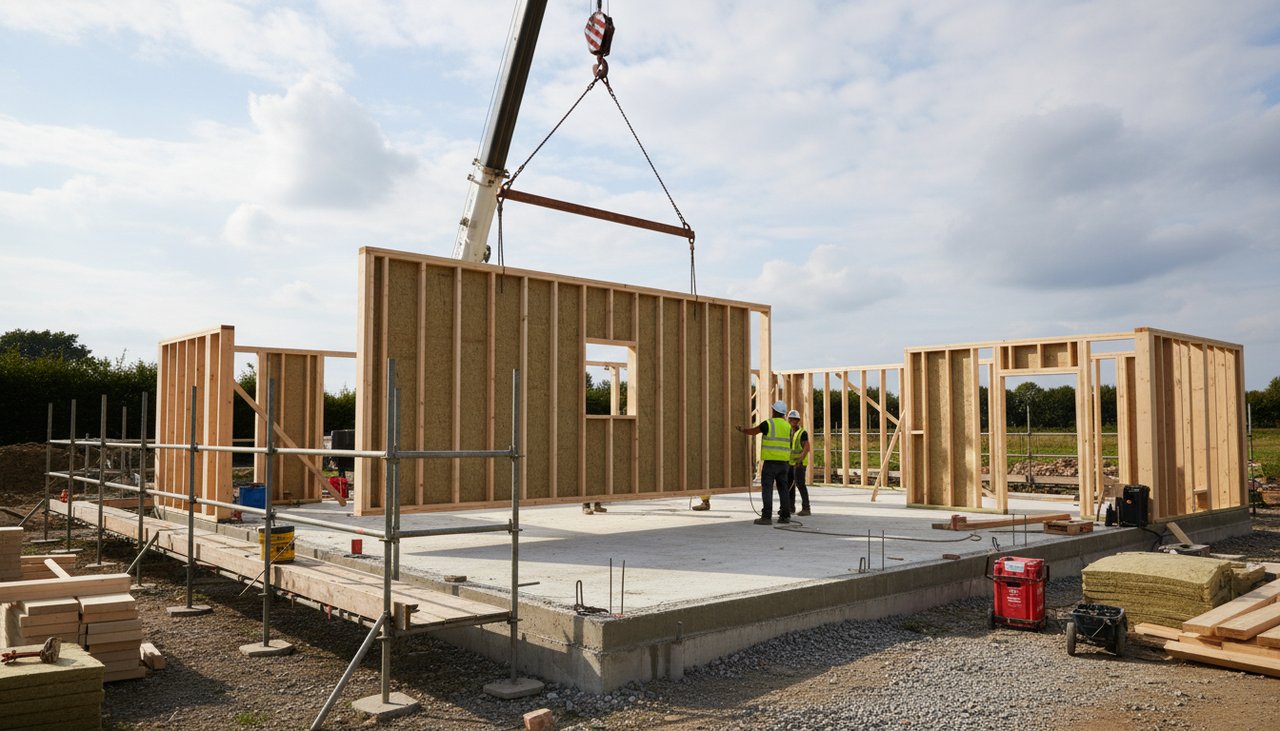

Pour le levage des murs (souvent 2 à 3 tonnes chacun), prévoyez 4 à 6 personnes minimum et une grue mobile de location (400 à 800 €/jour). C’est une journée mythique dans tout chantier d’autoconstruction.

Étape 6 : La charpente et la couverture
La charpente se pose généralement dans les 2 à 3 semaines suivant l’ossature. Les solutions industrielles (fermettes) sont les plus rapides. Pour une charpente traditionnelle avec combles aménageables, faites appel à un charpentier.
La couverture doit être terminée rapidement pour mettre la maison hors d’eau. Tuile, ardoise, bac acier : le choix dépend du PLU et du budget. Comptez 80 à 180 €/m² selon le matériau.
Étape 7 : Le second œuvre (isolation, plomberie, électricité)
Une fois hors d’eau hors d’air, place au second œuvre. L’isolation en ouate de cellulose ou en fibre de bois est incontournable en maison bois RE2020.
Pour la plomberie et l’électricité, vous pouvez tout réaliser vous-même mais il faut impérativement passer un Consuel (installation électrique) pour obtenir le raccordement définitif Enedis. Comptez 180 € pour le contrôle.
Le reste (placo, menuiseries intérieures, carrelage) est parfaitement accessible à un bricoleur motivé et représente la plus grosse part du temps de chantier : environ 60 % du planning total.
Astuce : Déroulez les réseaux (eau, électricité, VMC) avant le placo. Faire passer une gaine oubliée après coup vous coûtera 2 à 3 jours de reprise, alors que 20 minutes au bon moment auraient suffi.
Étape 8 : Les finitions extérieures
Le bardage bois est la finition naturelle d’une maison à ossature bois : douglas, mélèze, red cedar selon le budget. Comptez 40 à 90 €/m² de façade selon l’essence et la pose.
Pensez également à prévoir gouttières, descentes d’eau pluviale, terrasse et éclairage extérieur. Ces postes cumulés représentent 5 à 10 % du budget total.
Cette phase est aussi l’occasion de se replonger dans les techniques de la construction d’une maison bois contemporaine, de comparer avec une maison bois R+1 et de vérifier le prix du bardage bois extérieur au m² si vous devez faire des arbitrages.
Étape 9 : La réception et le Consuel
Avant de vivre dans la maison, deux contrôles sont obligatoires : le Consuel pour l’électricité et un test d’étanchéité à l’air pour la RE2020. Le test coûte environ 400 à 700 € et son résultat conditionne l’attestation RT nécessaire à la Déclaration d’Achèvement des Travaux.
La DAACT (Déclaration Attestant l’Achèvement et la Conformité des Travaux) doit être déposée en mairie. La commune a 3 mois pour contester la conformité. Passé ce délai, votre maison est officiellement habitable.
Étape 10 : L’emménagement et la décennale
Vous pouvez emménager dès l’obtention du certificat de conformité. Pensez à souscrire une assurance habitation dès la livraison, même si la maison n’est pas 100 % finie (il reste souvent des finitions à l’intérieur).
En autoconstruction, vous êtes votre propre garant. La garantie décennale est à votre charge. Si vous revendez la maison dans les 10 ans, c’est à vous de prouver sa conformité.
Questions fréquentes sur l’autoconstruction d’une maison bois
Combien de temps faut-il pour construire une maison bois en autoconstruction ?
Comptez 12 à 24 mois en moyenne pour une maison de 100 m², en y consacrant week-ends et congés. Les projets les plus rapides (avec des proches mobilisés) peuvent être bouclés en 8 mois.
Quel est le budget réel d’une autoconstruction maison bois ?
Entre 800 et 1 500 €/m² hors terrain en 2026. Le gain par rapport à une maison clé en main (2 000 à 2 800 €/m²) représente l’équivalent de la main d’œuvre économisée.
Peut-on financer une autoconstruction avec un prêt classique ?
Oui, mais les banques exigent un apport supérieur (20 à 30 %) et un planning chiffré par phases. Certains prêts immobiliers classiques prévoient un déblocage progressif au fur et à mesure des factures de matériaux.
Quelles compétences faut-il pour se lancer ?
Une bonne maîtrise du bricolage, de la menuiserie de base et de la lecture de plans. Les étapes techniques (électricité, plomberie) peuvent être apprises en formation courte. Pour les fondations et la charpente, mieux vaut déléguer.
L’assurance dommages-ouvrage est-elle obligatoire ?
Oui, juridiquement obligatoire, mais rarement souscrite en autoconstruction. En cas de revente dans les 10 ans, l’acheteur peut se retourner contre vous. Mieux vaut obtenir cette assurance dès le départ, même à prix fort.
Conclusion
L’autoconstruction d’une maison bois est un projet engageant mais accessible à qui sait s’entourer et planifier. En respectant les 10 étapes décrites et en confiant les phases critiques (fondations, électricité, test d’étanchéité) à des pros, vous pouvez économiser 30 à 50 % sur le prix d’une maison clé en main. Le gain financier est réel, mais le bénéfice personnel — celui d’avoir bâti son propre chez-soi — est inestimable.
