La réponse en bref · tarifs relevés en novembre 2026
La construction d’une maison à ossature bois suit 8 étapes : plans, permis, fondations, préfabrication des murs en atelier, levage, couverture et menuiseries, second œuvre, finitions et réception. Comptez 2 mois d’instruction du permis pour une maison individuelle, puis 6 à 10 mois de chantier, dont seulement 3 à 5 jours pour lever les murs. Pour 100 m², le budget clé en main va de 150 000 à 280 000 € hors terrain (1 500 à 2 800 €/m²) ; en contrat de construction de maison individuelle (CCMI), vous ne payez pas plus de 15 % du prix à l’ouverture du chantier ni plus de 60 % à la mise hors d’eau.
En 2024, 18 250 logements ont été construits en bois en France, soit 6,6 % du marché, et l’ossature bois est la technique de 83 % des maisons individuelles bois (enquête nationale de la construction bois 2025). Son principal atout ? Des délais raccourcis, un chantier plus propre et une performance énergétique native adaptée à la RE2020.
Mais pour bien piloter son projet, mieux vaut connaître chaque phase du chantier. Voici le planning détaillé, les durées réelles et les points de vigilance sur une construction MOB en 2026.
Sommaire
ToggleConstruction d’une maison à ossature bois : les étapes, les durées et les paiements
La construction d’une maison à ossature de bois se distingue d’un chantier maçonné par une étape : les murs sont fabriqués en atelier pendant que les fondations sont coulées, puis levés en quelques jours. Le reste du calendrier (permis, fondations, second œuvre, réception) suit les mêmes règles que pour toute maison individuelle. Le tableau récapitule chaque étape avec sa durée et, si vous signez un CCMI, le pourcentage maximum du prix que le constructeur peut vous réclamer à ce stade.
| Étape | Durée type | Ce qui se passe | Paiement maximum cumulé en CCMI |
|---|---|---|---|
| 1. Projet et plans | 2 à 4 mois | Programme, avant-projet, étude thermique RE2020 ; architecte obligatoire au-delà de 150 m² de surface de plancher | Signature du contrat |
| 2. Permis de construire | 2 mois d’instruction (dossier complet) | Dépôt en mairie, affichage sur le terrain pendant tout le chantier, 2 mois de recours des tiers | — |
| 3. Terrassement et fondations | 2 à 6 semaines | Décapage, implantation, fondations adaptées à l’étude de sol | 15 % à l’ouverture du chantier, 25 % fondations achevées |
| 4. Préfabrication en atelier | En parallèle des fondations | Murs isolés fabriqués sur table, contreventement, pare-pluie | — |
| 5. Levage de l’ossature | 3 à 5 jours | Panneaux posés à la grue, charpente, écran de sous-toiture | 40 % murs achevés |
| 6. Couverture et menuiseries | 1 à 3 semaines | Toiture posée, puis fenêtres et portes | 60 % hors d’eau, 75 % cloisons achevées et hors d’air |
| 7. Second œuvre | 3 à 5 mois | Isolation intérieure, réseaux, cloisons, chape, revêtements | 95 % travaux d’équipement achevés |
| 8. Finitions et réception | 4 à 8 semaines | Bardage, abords, réception avec ou sans réserves, déclaration d’achèvement (DAACT) | Solde de 5 % à la réception, consigné en cas de réserves |
Durées : estimations de notre rédaction pour une maison de 100 à 130 m². Délais administratifs : Service-public.fr (permis, DAACT). Paiements : article R231-7 du code de la construction et de l’habitation (échéancier maximal du CCMI).
Ces pourcentages sont des plafonds légaux, cumulés : un constructeur peut demander moins, jamais plus. Ils servent aussi de contrôle de l’avancement : si l’on vous réclame 60 % alors que la toiture n’est pas étanche, l’appel de fonds est prématuré.
Construire sa maison en bois : constructeur, architecte ou autoconstruction
Pour construire sa maison en bois, la première décision n’est pas technique mais contractuelle : qui porte le risque de prix et de délai. Les étapes du chantier restent les mêmes, mais le budget et les protections changent fortement.
| Façon de construire | Budget indicatif pour 100 m² (hors terrain) | Qui pilote le chantier | Ce qui vous protège |
|---|---|---|---|
| Constructeur en CCMI, clé en main | 150 000 – 280 000 € | Le constructeur, de bout en bout | Prix et délais convenus, garantie de livraison, échéancier plafonné |
| Architecte ou maître d’œuvre et marchés par lots | Proche du clé en main, plus les honoraires | L’architecte ou le maître d’œuvre, entreprise par entreprise | Décennale de chaque entreprise ; pas de prix global garanti |
| Hors d’eau hors d’air puis second œuvre à votre charge | 85 000 – 130 000 € pour la partie livrée | Le constructeur jusqu’au clos couvert, vous ensuite | Garanties du constructeur sur la partie livrée uniquement |
| Autoconstruction en kit | 80 000 – 100 000 € (800 à 1 000 €/m²) | Vous | Aucune décennale sur vos propres travaux ; dommages-ouvrage difficile à obtenir |
Fourchettes : nos guides de prix (clé en main, kit) et Ootravaux, mai 2026 (hors d’eau hors d’air). Garanties : DGCCRF (CCMI), Service-public.fr (décennale, dommages-ouvrage).
Le CCMI est le seul contrat qui engage un constructeur sur un prix global et une date de livraison ; il est obligatoire lorsqu’un professionnel construit votre maison d’après un plan qu’il vous a proposé. Dans tous les cas, l’assurance dommages-ouvrage doit être souscrite par le maître d’ouvrage avant l’ouverture du chantier. Pour les budgets détaillés, voir notre guide du prix d’une maison ossature bois de 100 m².
Étape 1 : Le projet et les plans
Tout commence par la définition du programme : surface, nombre de chambres, orientation, étages. Le constructeur ou l’architecte élabore ensuite un avant-projet (APS) puis un projet détaillé (APD) comprenant les plans d’exécution.
La phase projet dure en moyenne 2 à 4 mois. C’est le moment crucial où tous les choix techniques sont figés : ossature classique ou pré-percée en usine, type d’isolant, menuiseries, revêtements. Comptez entre 8 et 12 réunions avec votre interlocuteur principal.
Étape 2 : Le permis de construire
Le dépôt du permis de construire se fait en mairie. L’instruction dure 2 mois pour une maison individuelle à partir du dépôt d’un dossier complet ; le délai est majoré dans certains secteurs protégés (avis de l’architecte des Bâtiments de France). Le permis doit être affiché sur le terrain dès sa notification et pendant toute la durée du chantier : c’est cet affichage qui fait courir le délai de recours des tiers de 2 mois (Service-public.fr).

Pendant cette attente, vous préparez le financement, sélectionnez les entreprises si vous êtes en marché de travaux séparés, et finalisez les études complémentaires (étude thermique RE2020, étude de sol G2, plan d’implantation). Dans les zones d’exposition moyenne ou forte au retrait-gonflement des argiles, l’étude géotechnique est une obligation depuis 2020 : le vendeur du terrain fournit l’étude préalable, et vous remettez une étude de conception à votre constructeur, sauf s’il applique les dispositions constructives forfaitaires (ministère de la Transition écologique).
Étape 3 : Le terrassement et les fondations
Le chantier démarre par le terrassement : décapage de la terre végétale, nivellement, tranchées pour les fondations et les réseaux. Durée : 1 à 2 semaines en moyenne selon le terrain.
Viennent ensuite les fondations, le plus souvent sur semelles filantes avec vide sanitaire. Sur terrain argileux ou en pente, on opte pour des plots béton ou des pieux vissés (plus rapides, moins salissants pour le terrain).
- Semelles filantes + dalle béton : 70 à 110 €/m² construit
- Pieux vissés acier : 90 à 140 €/m², sans vide sanitaire
- Vide sanitaire maçonné : 100 à 150 €/m², très durable
Étape 4 : La préfabrication en atelier
Pendant que les fondations durcissent, les murs ossature bois sont préfabriqués en usine. Chaque panneau est monté sur table, avec montants verticaux (chevrons 45×145 mm en standard), contreventement (OSB ou voile travaillant) et pare-pluie.
Le saviez-vous ? La préfabrication en atelier représente désormais 70 à 90 % du temps de fabrication de l’enveloppe d’une maison ossature bois. L’assemblage sur chantier est ainsi réduit à quelques jours, ce qui limite l’exposition aux intempéries et accélère la mise hors d’eau.

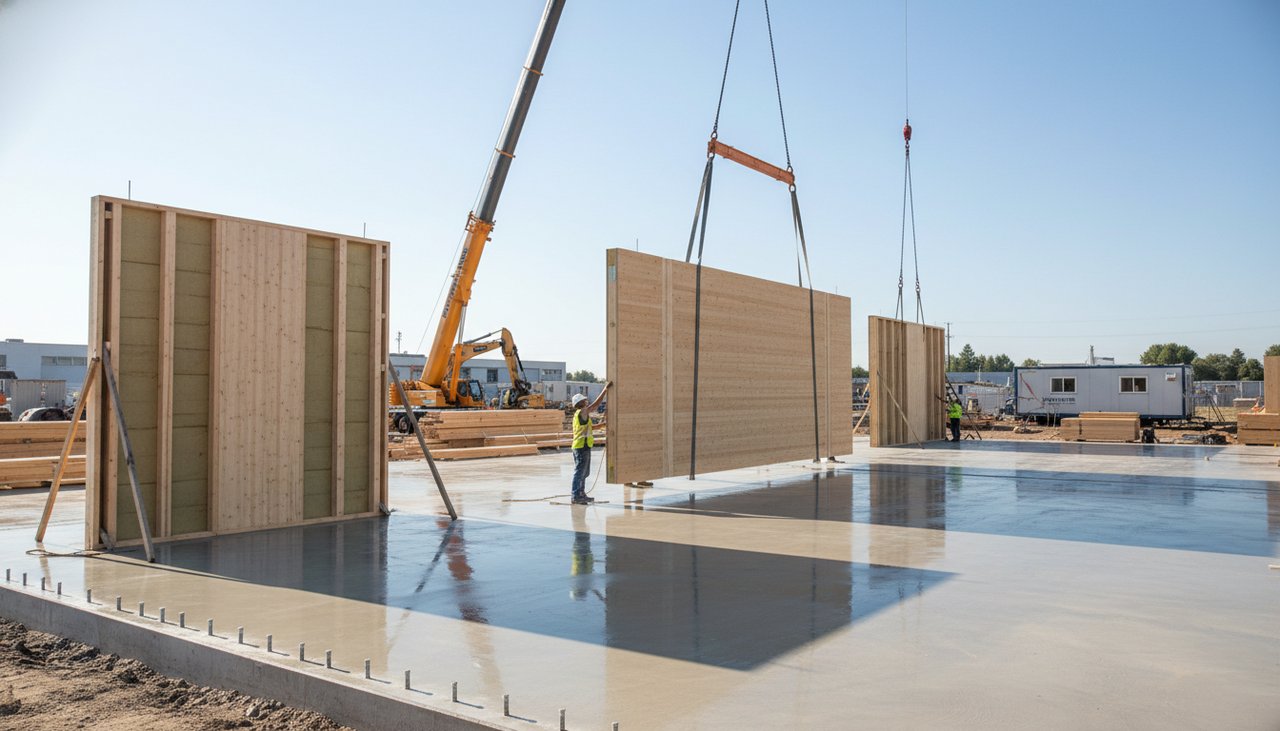

Étape 5 : Le levage de l’ossature
Le jour J du levage est le moment le plus spectaculaire. Les panneaux arrivent sur remorque, sont levés à la grue et fixés sur la dalle en quelques heures. Pour une maison de 100 à 130 m², tout est en place en 3 à 5 jours.

Dans la foulée, les équipes installent la charpente (fermes, pannes, chevrons) et posent l’écran de sous-toiture. La maison est dite hors d’eau à la fin de cette semaine de chantier.
Étape 6 : La couverture et les menuiseries
La couverture (tuiles, ardoises ou bac acier) est posée en 3 à 5 jours selon la complexité de la toiture. Juste après, les menuiseries extérieures (fenêtres, baies vitrées, portes) sont installées pour mettre la maison hors d’air.
La RE2020 n’impose pas un type de vitrage : elle fixe des seuils globaux (besoin bioclimatique, consommation d’énergie, impact carbone, confort d’été) que l’étude thermique atteint en combinant isolation, orientation et menuiseries (ministère de la Transition écologique). En maison ossature bois, le double vitrage performant suffit le plus souvent ; le triple vitrage se justifie surtout en climat froid ou sur les grandes baies au nord. Comptez 8 000 à 20 000 € de menuiseries pour une maison de 120 m² selon la gamme retenue.
Étape 7 : Le second œuvre
C’est la phase la plus longue : 3 à 5 mois selon la taille et le niveau de finition. Elle comprend :
| Poste | Durée type | Budget indicatif 120 m² |
|---|---|---|
| Isolation + pare-vapeur | 2 semaines | 6 000 – 9 000 € |
| Électricité + plomberie | 3 semaines | 12 000 – 18 000 € |
| Cloisons placo + plafonds | 3 à 4 semaines | 8 000 – 12 000 € |
| Chape + carrelage | 2 semaines | 7 000 – 14 000 € |
| Peintures + finitions | 3 à 4 semaines | 5 000 – 9 000 € |

Les travaux sont coordonnés par le maître d’œuvre ou par le constructeur. Un bon pilotage limite les temps morts entre corps d’état et garantit un chantier fluide.
Étape 8 : Les finitions et la réception
Dernière ligne droite : bardage bois extérieur, enduit éventuel, terrasse, aménagements extérieurs. Selon le niveau d’exigence, cette phase s’étend sur 4 à 8 semaines.
La réception est le moment où vous prenez possession de votre maison. Vous établissez la liste des réserves éventuelles (défauts à reprendre) sur le procès-verbal de réception. À partir de là, les garanties commencent à courir : parfait achèvement 1 an, biennale 2 ans, décennale 10 ans.
Astuce : Prévoyez 10 à 15 % de marge dans votre budget initial pour les imprévus (modifications en cours, aléas techniques, hausse de matériaux). C’est la règle d’or qui évite les mauvaises surprises et les crédits à la consommation en fin de chantier.
Durée totale du chantier et calendrier type
Du permis obtenu à la remise des clés, le planning réaliste est le suivant :
- M1 à M2 : terrassement, fondations, dalle
- M2 à M3 : préfabrication atelier, levage, hors d’eau hors d’air
- M3 à M7 : second œuvre complet
- M7 à M9 : bardage, finitions, abords
- M9 à M10 : nettoyage, réception, DAACT (la mairie dispose ensuite de 3 mois pour contester la conformité, Service-public.fr)
Pour aller plus loin, il est utile de comparer ce planning avec celui d’une autoconstruction maison bois complète, les délais d’une surélévation en ossature bois ou les étapes d’une construction maison madrier massif.
Questions fréquentes sur le chantier MOB
Combien de temps dure la construction d'une maison ossature bois ?
Quelle est la différence entre MOB et maison en madrier ?
Le chantier avance-t-il même en hiver ?
Peut-on aménager les combles dès la construction ?
Combien coûte une maison ossature bois en moyenne en 2026 ?
Quelles sont les étapes de construction d’une maison à ossature bois ?
Combien paie-t-on à chaque étape avec un constructeur ?
Conclusion
Les étapes de construction d’une maison ossature bois suivent une logique claire : projet, permis, terrassement, fondations, préfabrication, levage, second œuvre, finitions. Chaque phase a sa durée propre et son niveau d’intervention. Bien pilotée, une construction MOB livre un logement performant, sain et esthétique en moins d’un an. Pour sécuriser votre projet, choisissez un constructeur reconnu ou un maître d’œuvre avec expérience spécifique en ossature bois.
Méthode et sources
Les règles et délais administratifs viennent des sources officielles ci-dessous. Les durées de chantier et les budgets par poste sont des estimations de notre rédaction pour une maison de 100 à 130 m², à confronter au planning et aux devis de votre constructeur. Nous ne construisons pas de maisons.
- Service-public.fr, permis de construire (délai d’instruction, affichage, architecte au-delà de 150 m²) et déclaration d’achèvement et de conformité (DAACT).
- Code de la construction et de l’habitation, article R231-7 : échéancier maximal des paiements en CCMI (décret n° 2019-305 du 11 avril 2019) ; DGCCRF, contrat de construction de maison individuelle.
- Service-public.fr, garantie décennale et assurance dommages-ouvrage.
- Ministère de la Transition écologique, sols argileux et construction et RE2020.
- Codifab et France Bois Forêt, enquête nationale de la construction bois 2025 (activités 2024).
- Prix : catalogue Greenkub relevé le 3 novembre 2026, Ootravaux (mai 2026) et nos tarifs par modèle.
